100 USDT 成本

USDT 轉錯網路能找回嗎?幣安對「充值」和「提領」的答案完全不同

2026 年 9 月 28 日核對幣安繁體中文說明頁與兩家公開幣種資料:往自己幣安帳戶充錯網路,可在 1 小時後提自助回收,不支援的 EVM 網路要 30 個工作天、20 USDT;提領時地址填錯,官方寫明無法協助。幣安可提領 18 條 USDT 網路,MAX 只收得下 6 條,其中 7 條和以太坊共用 0x 地址格式、貼上去不會報錯。

USDT 轉錯網路能找回嗎?幣安對「充值」和「提領」的答案完全不同

把 USDT 在 MAX 和幣安之間搬來搬去,最貴的一次失誤不是手續費,而是網路選錯。這件事的結果取決於你錯在哪一邊:錢是往幣安裡面充,還是從幣安往外提。幣安官方對這兩種情況給的答案完全相反,一邊有申請管道,另一邊白紙黑字寫著幫不了。

充值填錯還有機會,提領填錯官方直接說無法協助

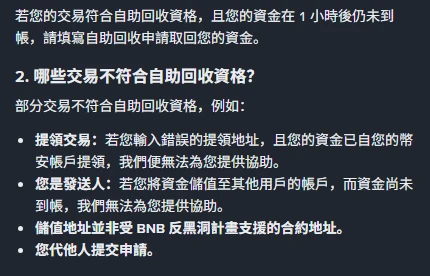

幣安繁體中文說明頁〈如何透過自助回收取回未到帳的儲值?〉(頁面標註發布於 2021-05-25、更新於 2026-05-28)把不受理的情況列成四條,第一條就是提領:

幣安繁體中文說明頁截圖,上方一句寫明資金在 1 小時後仍未到帳才填寫自助回收申請,下方「2. 哪些交易不符合自助回收資格?」列出四條不受理情況:提領交易、您是發送人、儲值地址並非受 BNB 反黑洞計畫支援的合約地址、您代他人提交申請 圖:官方列出的四種不受理情況,擷取於 2026 年 9 月 28 日。未登入即可閱讀的公開說明頁。

官方原文是:「提領交易:若您輸入錯誤的提領地址,且您的資金已自您的幣安帳戶提領,我們便無法為您提供協助。」另外三條分別是你把幣充到別人帳戶、儲值地址是不受支援的合約地址、以及代他人提交申請。

反過來,錢是往你自己幣安帳戶充的,就落在自助回收的受理範圍裡。頁面列的合格條件有四項:交易正儲值至你自己的帳戶、交易在區塊鏈上標記為「已確認/成功」、漏填或填錯標籤與 MEMO(XRP、TON 這類鏈走另一個申請表單)、以及符合智能取回或 BNB 反黑洞計畫的特定情況。

還有一個時間門檻容易被忽略:官方寫的是「若您的交易符合自助回收資格,且您的資金在 1 小時後仍未到帳,請填寫自助回收申請」。鏈上剛確認就去提申請,多半只會換來「交易已到帳」的駁回。

幣安可提領 18 條網路,MAX 只收得下 6 條

方向搞清楚之後,真正的風險點是:幣安提供的網路比 MAX 能接的多得多,而且下拉選單裡名字長得很像。

2026 年 9 月 28 日 12:21(UTC+8)讀取兩家公開的幣種資料:幣安的 USDT 共列 19 條網路,其中 Asset Hub Polkadot 正在維護、充值與提領都關閉,實際能提領的是 18 條;MAX 的 USDT 列 7 條,其中 Aptos 當天充值與提領都是關閉狀態,實際收得下的是 6 條。

網路(幣安提領時的名稱) 幣安提領手續費 MAX 入帳需確認數
BNB Smart Chain (BEP20) 0.01 USDT 15
AVAX C-Chain 0.04 USDT 30
Polygon POS 0.07 USDT 256
Ethereum (ERC20) 0.3 USDT 64
Arbitrum One 0.4 USDT 3,360
Tron (TRC20) 1.5 USDT 20

這六條的費用差距我們在幣安提領 USDT 回 MAX 的六條共通網路實測裡逐條算過,最便宜和最貴之間差 150 倍。這裡要補的是另一半:剩下 12 條選下去,錢不會進 MAX。它們是 NEAR Protocol、Aptos、CELO、KAVAEVM、Kaia、Optimism、Plasma、Scroll、Solana、Tezos、The Open Network (TON)、opBNB。

危險的不是全部 12 條。Solana、TON、Tezos 的地址格式和以太坊完全不同,貼錯會被介面擋下來。真正會一路走到確認送出的是其中 7 條和以太坊共用同一種 0x 開頭地址格式的鏈:CELO、KAVAEVM、Kaia、Optimism、Plasma、Scroll、opBNB。你從 MAX 複製回來的 ERC20 或 BEP20 地址,在這 7 條鏈上都是「格式正確」的地址,肉眼和格式檢查都分不出來,能攔住你的只有下拉選單裡那一行字。而這一側正好是官方說幫不上忙的那一側——錢一旦離開幣安,就不在自助回收的受理範圍內。

名字相近的組合尤其要留意:BNB Smart Chain (BEP20) 和 opBNB、Arbitrum One 和 Optimism、Polygon POS 和 Scroll,在選單裡往往只隔幾行。

真的充錯了,等多久、要付多少

假設是可受理的那一邊——錢往幣安充、選了幣安不支援的網路或漏填 MEMO——官方把各種情況的預計完成時間和手續費列成了一張表:

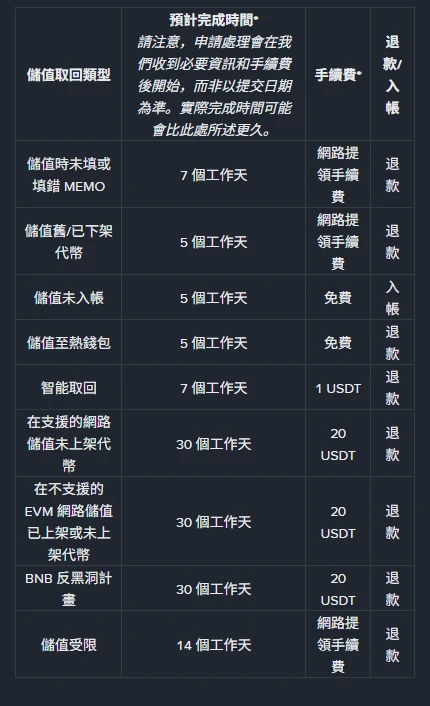

幣安自助回收說明頁的表格,列出儲值取回類型、預計完成時間、手續費與退款或入帳方式,包含儲值時未填或填錯 MEMO 7 個工作天收網路提領手續費、儲值未入帳 5 個工作天免費入帳、智能取回 7 個工作天 1 USDT、在不支援的 EVM 網路儲值 30 個工作天 20 USDT 退款 圖:官方的取回類型、時效與手續費對照表,擷取於 2026 年 9 月 28 日。

幾個對一般人最有意義的數字:

  • 儲值未入帳:5 個工作天,免費,結果是入帳。 這是最單純的情況。
  • 未填或填錯 MEMO:7 個工作天,收一筆網路提領手續費,結果是退款。
  • 在不支援的 EVM 網路儲值已上架或未上架代幣:30 個工作天,20 USDT,退款。 注意這一條講的是「幣安不支援的 EVM 鏈」,和前面那 7 條剛好相反——那 7 條幣安都支援,只是 MAX 不收,所以問題出在提領那一側,不適用這張表。
  • 智能取回:7 個工作天,1 USDT,退款。 適用於儲值紀錄裡狀態顯示「錯誤儲值」、可以直接點「立即取回」的交易。

手續費的收法官方寫得很清楚:「只有在成功取回時才會收取手續費。」但同一段也寫明資金回收不保證成功,表格不代表任何情況下的回收承諾。時效從幣安收到必要資訊與手續費起算,不是從你提交那天起算。

申請被拒的常見原因頁面列了七條,實務上最常見的是前三條:TxID 與地址對不起來(官方建議直接複製貼上、不要手動輸入)、填的金額與鏈上記錄不符、以及交易其實已經到帳了。另外,金額最多支援到小數點後 8 位,要移除所有分隔符號。

送出提領前的 30 秒檢查

這五步不需要登入任何帳號就能做完前四步:

  1. 先到 MAX 的充值頁選好網路、複製當下頁面給的地址,不要沿用記事本裡的舊地址。
  2. 回到幣安提領頁,比對的是網路名稱,不是地址長相。 兩邊都顯示 BEP20 才算對上。
  3. 確認金額過得了兩邊的門檻。 本次讀到幣安各網路的最低提領量是 3 到 5 USDT,MAX 那側的 USDT 最低提領量是 6 USDT。
  4. 查一次充提狀態頁。 幣安的「充值和提領狀態」頁不用登入就能看,會標出哪些幣種有網路暫停。

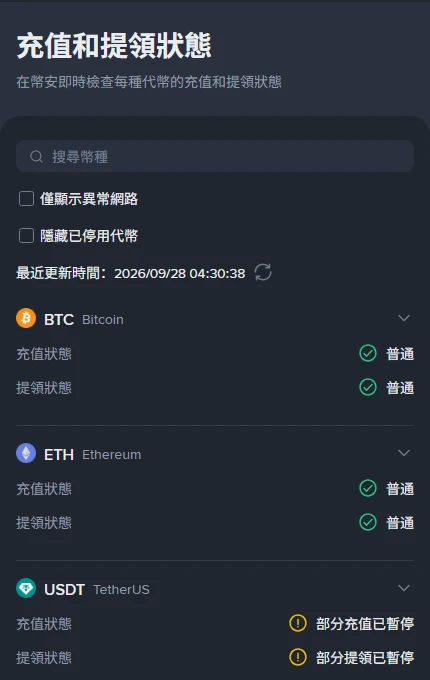

幣安繁體中文「充值和提領狀態」頁,標示最近更新時間 2026/09/28 04:30:38,列表中 BTC 與 ETH 的充值與提領狀態皆為普通,USDT 顯示部分充值已暫停、部分提領已暫停 圖:擷取於 2026 年 9 月 28 日。USDT 當下顯示「部分充值已暫停/部分提領已暫停」,對應公開資料裡 Asset Hub Polkadot 那條在維護中。頁面上的更新時間會依你所在時區顯示。

  1. 金額大就先試小額。 一筆 5 USDT 的測試,成本是 0.01 到 1.5 USDT 的網路費,遠低於 20 USDT 的取回手續費,更低於完全拿不回來的風險。

本文沒有回答的部分

  • 幣提到 MAX、但走了 MAX 不支援的網路之後怎麼辦。 這一段的處置權在 MAX,而我們這次無法取得 MAX 說明頁上可直接引用的官方原文,因此不替 MAX 下任何結論,請直接聯繫 MAX 客服。
  • 漏填 MEMO 的專用申請表單細節。 自助回收頁把這類交易導向另一個表單,本次沒有逐項核驗那一頁。
  • 申請過程中要求錄影的具體標準。 官方只寫「可能需要上傳證明儲值真實性的影片」。

這篇的數字怎麼來的

  • 受理範圍、1 小時規則、時效與手續費表、被拒原因:幣安說明中心〈如何透過自助回收取回未到帳的儲值?〉,頁面標註更新於 2026-05-28,擷取於 2026 年 9 月 28 日。
  • 網路暫停狀態:幣安〈充值和提領狀態〉頁,同日擷取。
  • 幣安 19 條 USDT 網路的提領費、最低提領量與啟用狀態:幣安公開的幣種網路資料端點,2026 年 9 月 28 日 12:21(UTC+8)讀取。
  • MAX 7 條 USDT 網路的確認數、最低提領量與啟用狀態:MAX 公開的幣種資料端點,同一分鐘讀取。

網路清單和費率都會變,維護狀態更是隨時在動。真正不會過期的是那條分界線:往自己帳戶充錯,還有申請管道可走;提領時把地址送上鏈,官方已經說了幫不上忙。你要買 USDT 的整條路徑成本,可以對照台幣買 100 USDT 的完整實算;MAX 那一側的提領費用,在MAX 提領 USDT 各網路費用實測。
